施工准备→测量定位→石构件验收→制备水泥砂浆→座浆→制备水泥砂浆→地栿石铺设→制备素水泥浆→安装柱身、栏板→校正→勾缝→清洁→成品保护
(1)加工好的石栏杆构件不得有裂缝、隐残、污点、红白线、石瑕、石铁等缺陷。可用铁锤仔细敲打,如有噹噹作响之声,即为无裂缝隐残之石栏杆构件,如用叭啦之声,则表明石栏杆构件有隐残。
(2)石纹的走向应符合构件的受力要求,地栿石应为水平走向,柱子,角柱等应为垂直走向。
(3) 石栏杆构件品种、质量、加工标准、规格尺寸、标号、色泽应契合设计要求,具有出厂合格证和试验报告
(4)检查石栏杆构件的榫长是否达到设计的基本要求(若设计无具体要求,一般榫长不少于60mm);检查楼梯段、转角、弧型或其它异型构件是否根据图纸要求放样下料,异型构件的图案加工及角度控制是否准确。
(5)核对构件上的编号标记,如编号不齐全、不明显的,应加以补编,以免装错。
4、拉线检查,复核基础垫层表面标高是否符合设计的基本要求,如有高低不平,应用细石混凝土填平。
5、石栏杆安装前,应按照设计图纸绘出石栏杆的地栿石、栏板石、望柱等构件的排列图,在施工部位放出石构件的中心线、石栏杆安装前,应清除石构件表面的泥垢,水锈等杂质,必要时用水清洗。
7、选用的石构件,其强度等级不应低于MU20。地栿石座浆的砂浆应为水泥砂浆,强度等级不低于M10。
2、拉通线确定中心线及边线,并弹出墨线,然后按线稳好地栿。地栿稳好后,检查地栿上望柱和栏板的位置。
3、地栿石铺设时应先座浆,即先在基槽底摊铺水泥砂浆,按线用撬棍将地栿石点撬找平、找正,垫稳。然后用刀灰勾缝。
1、拉线安装,在柱座面上弹出柱身边线,在柱座侧面弹出柱身中心线,安装时柱顶石上的十字线应与柱中线、石柱安装时,应将望柱榫头和地栿石的榫槽、榫窝清理干净,先在榫窝上抹一层水灰比为0.5素水泥砂浆,厚约10mm,再将望柱对准中心线砌上,如有竖向偏斜,可用铁片在灰缝边缘内垫平。
3、安装石柱时,应随时用线坠检查整个柱身的垂直,如有偏斜应拆除重砌,不得用敲击方法去纠正。
1、安装望柱也应按规矩拉通线,按线安装,栏板安装前应在望柱和地栿石上弹出构件中心线及两侧边线,校核标高。栏板位置线放完后,按预先画好的栏板图进行安装。2、坐浆:栏板安装前将柱子和地栿上的榫槽、榫窝清理干净,刷一层水灰比为0.5的素水泥浆,随即安装,以保证栏板与望柱之间不留缝隙。
3、搬运:栏板搬运时必须使每条绳子同时受力,并仔细校核石料的受力位置后慢慢就位,将挑出部位放于临时支撑上。
5、凋整:当栏板安装就位后仔细与控制线进行校核,若有位移,应点撬归位,将构件调整至正确位置。
6、勾缝:如石料间的缝隙较大,可在接缝处勾抹大理石胶,大理石胶的颜色应根据石材的颜色进行调整,采用白水泥进行颜色可达到最佳效果;如缝子很细,应勾抹油灰或石膏;若设计有说明则按设计说明勾缝。灰缝应与石构件勾平,不得勾成凹缝。灰缝应直顺、严实、光洁。
2、楼梯段、转角及弧型部位由于异型构件较多,所以更应严格按图纸要求放样下料,并在石构件的背侧上编号标记,以确保安装时对号入座。
(1)石栏杆构件的品种、质量、加工标准、规格尺寸应契合设计要求。检验方法:观察检查。
(1)地栿石、望柱、栏板等节点的榫卯做法和安装应位置正确,大小合适,节点严密平整,灌浆饱满,安装坚实牢固。检测验证的方法:观察和尺量检查。
(3)安装好的石栏杆外观色泽应均匀一致,无杂色和污点。检测验证的方法:观察检查。

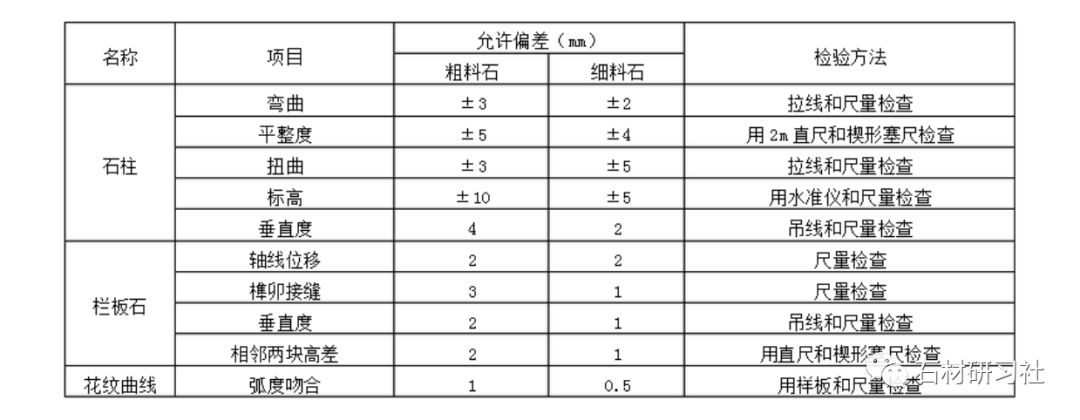

(4)石栏杆安装的允许偏差和检测验证的方法按表7.1.3执行。 表1 石栏杆安装的允许偏差和检测验证的方法
3、施工人员应按规定着装,配戴劳动手套、围裙等保护用品,剔凿石料时应戴好防护眼镜并适当围挡,防止石渣飞溅伤人。
4、搬运石构件的木杠、绳子使用前一定要经过检查,不得带有伤残隐患,发现隐患立即更换。搬运时要听号子统一行动,缓起缓落防止伤人。
